青山環抱,機器轟鳴。5月8日,隨著最后一車堆石料碾壓完成,由貴陽院承擔勘測設計的黔南抽水蓄能電站迎來重大里程碑節點——下水庫面板堆石壩順利實現封頂。標志著貴州省首個主體工程開工建設的抽水蓄能電站工程取得階段性成果,為后續蓄水發電奠定了堅實基礎。

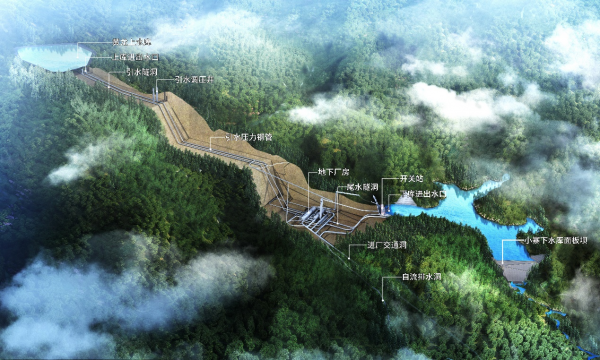

黔南抽水蓄能電站項目位于貴州省黔南州,總裝機容量1500MW,為一等大(1)型工程,樞紐主要由上水庫、下水庫、輸水系統、地下廠房、地面開關站及場內永久道路等組成。項目是國家“十四五”規劃的重點實施項目,是目前復雜巖溶地區投資及裝機規模最大、水頭最高的已建及在建抽水蓄能電站,也是500米水頭段抽水蓄能單機容量最大的抽水蓄能電站。
電站下水庫大壩采用混凝土面板堆石壩,壩頂高程為1075米,最大壩高90米,壩頂寬10米,壩頂長282米,壩體填筑總量約170萬立方米。工程地處巖溶發育地帶,山勢高陡險峻、地質條件錯綜復雜,各參建單位同心聚力、迎難而上,以壩基開挖、地基處理、大壩填筑為主戰場,迎難而上破難題,凝心聚力促建設。
下水庫主體工程2024年12月18日正式開工,2025年8月18日大壩轉入填筑施工。從開工到封頂,貴陽院建設者們踏山而行、向難攻堅,直面地質缺陷挑戰、勇戰地下涌水難題。通過多輪試驗及技術論證,綜合比選確定上壩料碾壓參數,結合大壩沉降監測數據驗證,為大壩安全建設筑牢根基。

項目建成投運后,主要承擔貴州電力系統調峰、填谷、儲能、調頻、調相和備用等任務,預計每年可增加風光吸納電量17.9億千瓦時,節約標準煤61.14萬噸,有利于提高清潔能源消納能力,助力實現多能互補能源結構,為構建新型電力系統、實現“雙碳”目標發揮重要作用。下水庫大壩的圓滿封頂,標志著項目建設取得了階段性勝利,更吹響了全速沖刺的號角。
下一步,工程將全面轉入混凝土澆筑、地下廠房施工、壓力鋼管制作安裝等關鍵階段。作為勘測設計單位,貴陽院將始終保持嚴謹態度,精益求精、善作善成,繼續發揮設計牽頭作用,加強質量控制,確保工程質量安全,全力保障工程項目順利推進,為貴州省加快構建以新能源為主體的新型電力系統、推動能源產業高質量發展貢獻央企智慧和力量。 |
