3月25日上午,華能金壇鹽穴壓縮空氣儲能發電二期項目取得新進展,作為主機安裝核心關鍵工序的2號機組發電機轉子穿裝作業一次性圓滿完成,以絲級精度的硬核實力,為機組后續調試、并網投運筑牢基礎。

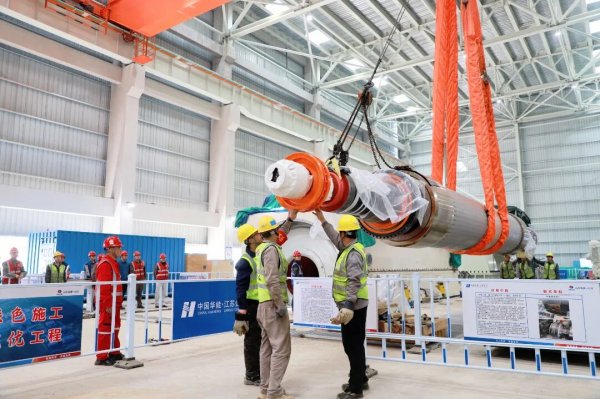

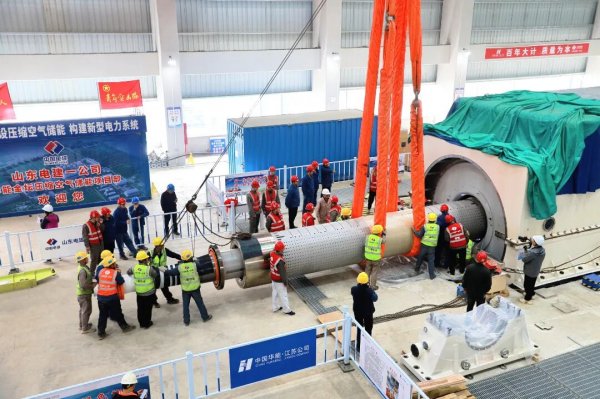

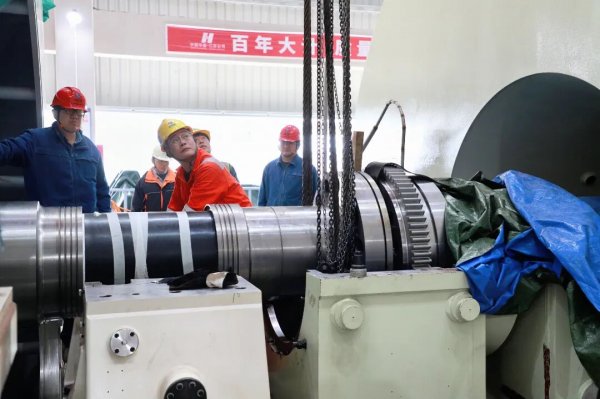

在華能二期項目施工現場,發電機轉子安裝作業正在進行。轉子護環與定子間隙僅20毫米,施工人員正上演一場鋼鐵“穿針引線”。本次穿裝的發電機轉子直徑1.29米、總長14.32米,凈重76.2噸。安裝關鍵是讓轉子精準穿過定子,施工要求轉子水平度偏差精準控制在0.02毫米/米以內,同軸度偏差不超過0.05毫米,全程嚴禁任何磕碰。
面對如此超高精度的施工要求,施工團隊:
作業前:在定子內部鋪設滑軌,搭建轉子平穩穿入的導向通道。
作業中:利用起吊設備將轉子精準起吊、平穩送入定子,隨后切換牽引模式。
全過程:不間斷精細調整轉子位置,攻克大重量吊裝與超精密對位雙重挑戰。

山東電建一公司電氣專業工程師 張朝翔:
團隊嚴格執行絲級精度管控,穿裝全程采用專業設備實時監測,精準控制轉子水平度與同軸度偏差;提前優化施工方案、細化操作流程,實現穿裝零磕碰、零剮蹭,全力保障設備完好。
發電機轉子是實現機械能向電能轉化的核心部件,主要作用是產生旋轉磁場并傳遞機械能,為電能生成提供關鍵支撐。轉子穿裝直接決定機組設計性能落地與長期運行安全,此次發電機轉子穿裝的成功,是華能金壇鹽穴壓縮空氣儲能二期項目的重要里程碑。

山東電建一公司項目經理 代緒德:
設備安裝已接近尾聲,管道工程全面啟動,項目整體進度已完成85%左右,調試工作同步推進。
該項目全部建成后,一次充電可儲存280萬千瓦時電量,年預計充放電330次,全年可節約標準煤27萬噸,減少二氧化碳排放52萬噸,將成為區域綜合能源供應的重要支撐,為我國“雙碳”目標下新型電力系統的建設提供關鍵支撐。 |
