近日,平坦原抽水蓄能電站引水斜井工程接連取得重大進展。3月14日,1#下斜井壓力鋼管順利完成溜放;同日,2#上斜井擴挖貫通,標志著四條總長1585米的斜井開挖全部安全完工。3月16日,1#上斜井襯砌混凝土滑模施工正式開澆,電站引水系統施工全面轉入核心攻堅階段。

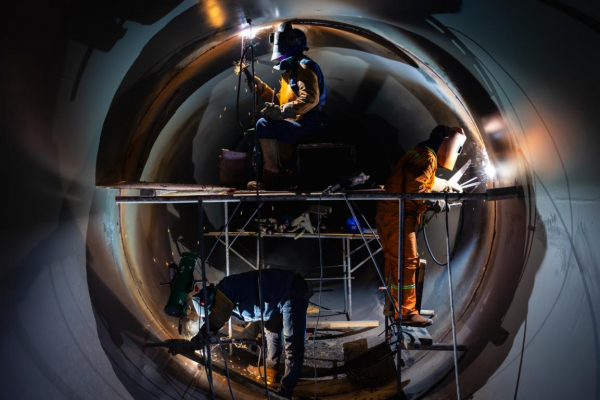

▲平坦原抽水蓄能電站1號輸水系統的下平洞內工人正在焊接壓力鋼管(胡九思 攝)
1#下斜井全長407米,傾角60度,施工面臨距離長、傾角大、風險高等挑戰。平蓄公司組建專班,多次開展論證,優化施工方案,細化作業流程,提前開展鋼管運輸試驗,并對75T卷揚機制造、軌道加固等關鍵環節實行專人駐廠監造、全程盯控,逐一消除安全隱患,確保鋼管溜放任務圓滿完成。
2#斜井開挖施工中,同樣面對60度的大傾角、距離長和狹小作業空間的困難。平蓄公司堅持“技術先行、安全第一”,發揮網格化管理優勢,精細制定“排炮循環歷時表”,將工序時間精確至分鐘級,有效提升工效。針對春節火工品停供,公司提前謀劃,節前動員重要工種留守,節后協調包車返崗,優化重點施工部位復工流程,主動對接***部門協調火工品供應,為精準貫通奠定堅實基礎。
作為電站核心水道系統的關鍵節點,1#上斜井襯砌混凝土滑模施工進度直接影響水道壓水試驗工期。平蓄公司成立工作專班,推行“日碰頭”機制和清單化管理,專人盯辦資源保障,現場問題閉環處置不過夜,全力推動滑模施工高效落地。
下一步,平蓄公司將持續強化現場統籌與安全質量管控,緊盯壓力鋼管安裝焊接、斜井襯砌等關鍵工序,全力保障后續施工高效推進,為電站按期投產發電打牢基礎。 |
