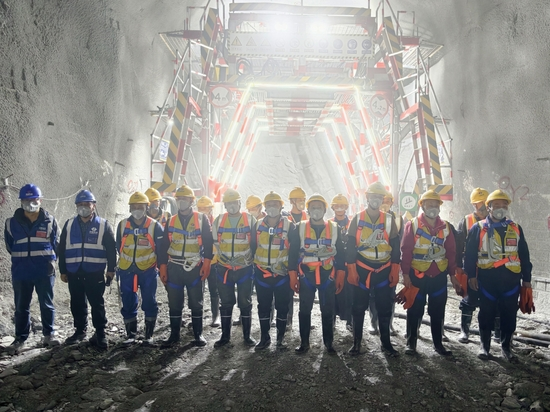

3月18日,新疆若羌抽水蓄能電站5號施工支洞順利開鉆,標志著電站尾水系統進入全新施工階段。

5號施工支洞系尾水隧洞及尾水支管施工的唯一通道,為尾水系統施工的關鍵線路,全長525.92米,開挖斷面為城門洞型,二、三類圍巖開挖斷面7.7米×8.3米,占比90%,四類圍巖開挖斷面8米×8.45米,占比10%,凈斷面7.5米×8米。
為確保尾水系統施工進度,項目部從源頭強化安全管控,以制度化管理控風險、以標準化施工提效能:提前組織施工班組進場,嚴格執行全員入場三級安全教育、安全技術交底及班組長安全認證;對安全員、質檢員等關鍵崗位嚴格執行準入制度并超前完成風水電管線敷設。工作面移交后,項目部迅速組織,歷時七天完成鉆爆臺車安裝、驗收及鉆爆施工準備工作,以標準化、規范化的管理規程為施工進度提供堅實保障,獲得了業主及監理的高度贊揚。
下一步,項目部將以強化現場管控、統籌協調為抓手,嚴守安全質量底線,全面提升施工效率與質量,確保優質履約,為早日實現電站投產發電目標不懈努力。 |
