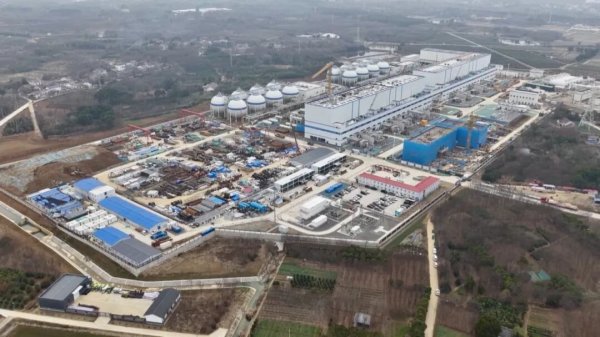

從正月初六(2月22日)開始,建設者們已經迅速從“節日模式”切換回“工作狀態”。華能中鹽(常州)儲能有限公司工程安質部熱控技術員俞祚星介紹,主機設備中透平發電機組、壓縮機組均已就位,換熱器、儲熱球罐安裝完成,全廠電氣系統已受電。

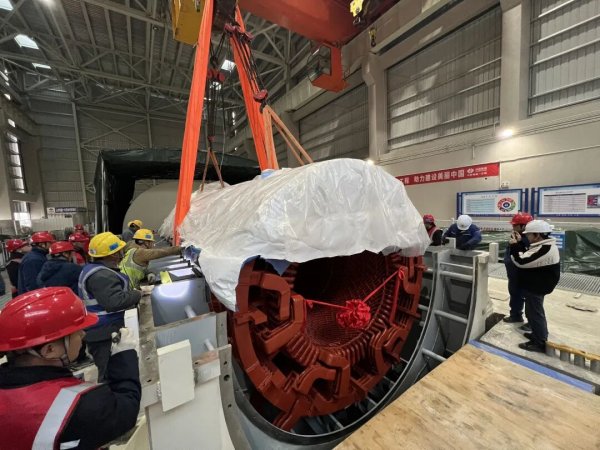

華能中鹽(常州)儲能有限公司工程安質部機務專工楊清格勒:“我們順利完成世界最大壓縮空氣透平機組各模塊就位,創造了壓縮空氣領域的吊裝紀錄;與施工單位、現場班組三級聯動,通過BIM技術和桌面推演,量身編制專項吊裝方案,完成主設備就位工作。”
此外,項目兩大核心模塊——換熱與儲熱系統已完成管道連接,項目正全力攻堅空氣吹管及機組整套啟動等工序,兩臺機組年中可實現整套啟動并網。

華能中鹽(常州)儲能有限公司工程安質部機務專工房久正介紹,依托華能集團十大科技項目《大容量壓縮空氣高效新型換熱器研究與試制》突破了行業核心技術瓶頸,創新采用了換熱器串并聯陣列式布置方式,顯著提升整體能效與運行經濟性。
華能中鹽(常州)儲能有限公司總經理張憲嶺表示,未來,華能金壇公司也在考慮三期項目,目前正在做可研儲備階段,后續準備在金壇打造成百萬千瓦儲能基地。 |
