近日,烏海抽水蓄能電站出線豎井順利完成襯砌混凝土滑模施工,為電站后續電氣安裝和送出系統建設提供了有力支撐。

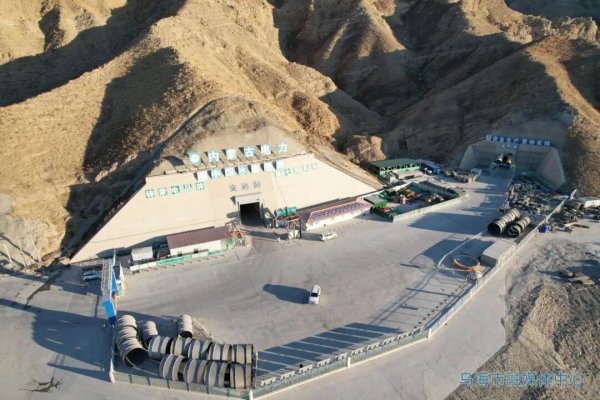

烏海抽水蓄能電站樞紐建筑物主要由上水庫、輸水系統、地下廠房、下水庫、地面開關站等組成。出線豎井位于地面開關站平臺,是連接發電系統與電網的關鍵設施,后期將通過布置的500千伏超高壓電纜把電站產生的電能輸送至電網,確保電力安全穩定供應。

出線豎井總高度達136.75米,采用矩形圓角斷面設計,開挖尺寸長10.2米、寬9.3米,襯砌厚度為50厘米,作為電站電力輸送的“咽喉要道”,其施工質量與進度直接影響到電站整體投運目標。

滑膜技術是一種借助液壓系統循環提升模板實現連續混凝土澆筑的施工技術,具有節省模板、施工速度快等特點。面對冬季氣溫低、垂直輸送難、狹窄豎井滑模系統穩定控制風險高等多重困難,內蒙古電力集團烏海抽水蓄能有限責任公司會同各參建單位,多次召開技術專題會、冬季施工保溫專題會,不斷優化施工方案。同時加強現場作業人員施工專項技術、工藝流程、質量控制、安全防護、混凝土運輸等重點環節的安全技術交底和培訓。最終,經過全體建設者36天的晝夜奮戰,出線豎井高標準完成襯砌混凝土滑模施工。
內蒙古電力集團烏海抽水蓄能有限責任公司將繼續保持攻堅勢頭,聯合各參建單位高效有序推進項目建設,助力電站早日投產創效。 |
