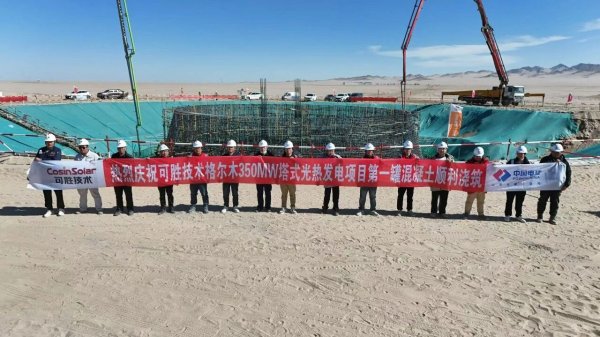

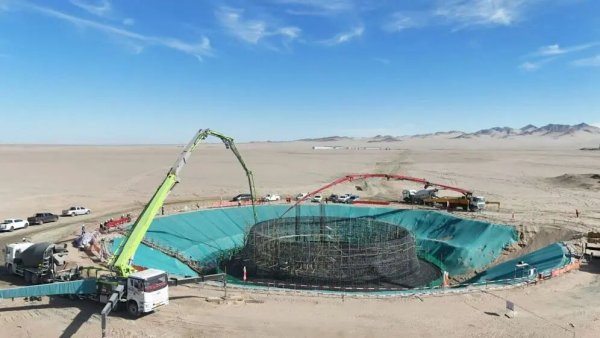

10月27日,全球單機規模最大的光熱發電項目——可勝技術格爾木350MW塔式光熱發電項目迎來關鍵工程節點,1號吸熱塔第一罐混凝土順利完成澆筑。這標志著項目正式進入主體工程施工階段,為項目全面快速推進奠定了堅實基礎。

自開工以來,可勝技術項目團隊統籌策劃、科學組織,穩步推進現場施工。截至目前,項目已基本完成臨時設施建設,2號、3號吸熱塔基礎鋼筋綁扎及組裝車間基礎施工正在同步推進。根據總體施工計劃,項目將于2025年11月中旬完成三座吸熱塔“出零米”目標,并于12月底前完成組裝車間主體結構建設。
面對青藏高原高海拔、嚴寒、大風等嚴峻氣候挑戰,可勝技術將持續協同各參建單位,通過優化施工方案、強化資源調配等一系列措施,全力保障各關鍵工程節點高質量精準交付,為項目如期實現并網發電提供堅實支撐。

項目介紹
可勝技術格爾木350MW塔式光熱項目是全球單體規模最大的光熱發電項目,采用“三塔一機”設計方案,配置14小時熔鹽儲熱系統,鏡場總面積約330萬平方米。項目建成后,預計每年可產生清潔電量約9.6億千瓦時,相當于節約標準煤26.34萬噸,減排二氧化碳72萬噸。
可勝技術承擔該項目全過程管理、全廠工藝設計(除常規島)、核心系統設備供貨、調試與運維技術指導等關鍵工作,并創新應用自主研發的多鏡場能量協同控制技術、大容量安全高效熔鹽吸熱技術、分布式熔鹽儲能系統解決方案以及高度智能化的光熱電站智慧運行系統等光熱發電先進技術。
作為青海省2024年光熱發電示范(試點)項目之一,該項目投運后上網電價按每千瓦時0.55元(含稅)執行。項目投運后將充分發揮光熱發電頂峰、調峰、調頻、備用等作用,顯著提升青海省電力系統的靈活性與高峰時段的電力供應能力,促進風光等新能源的消納,對青海省加快打造國家清潔能源產業高地具有重大意義。 |
